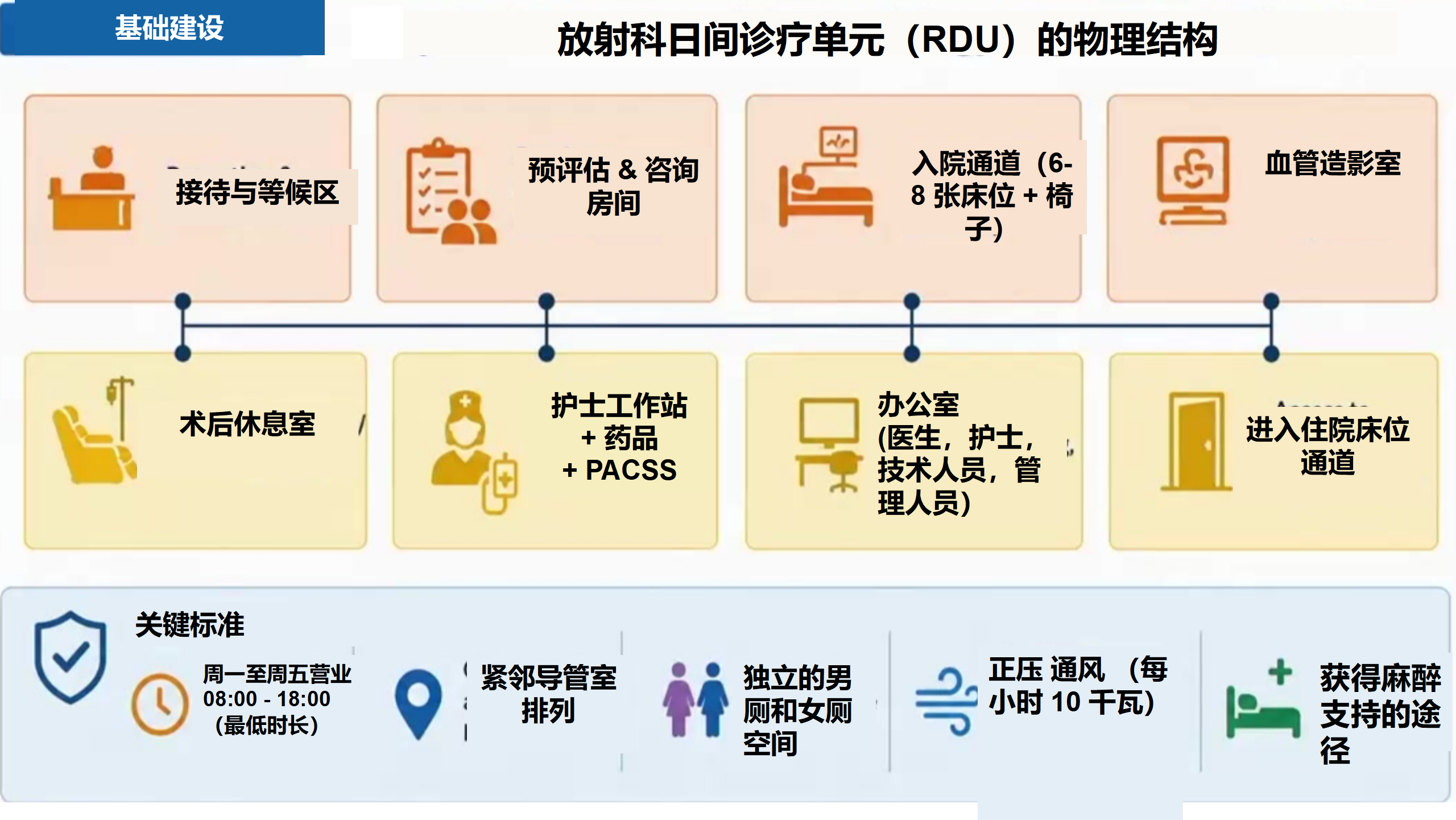

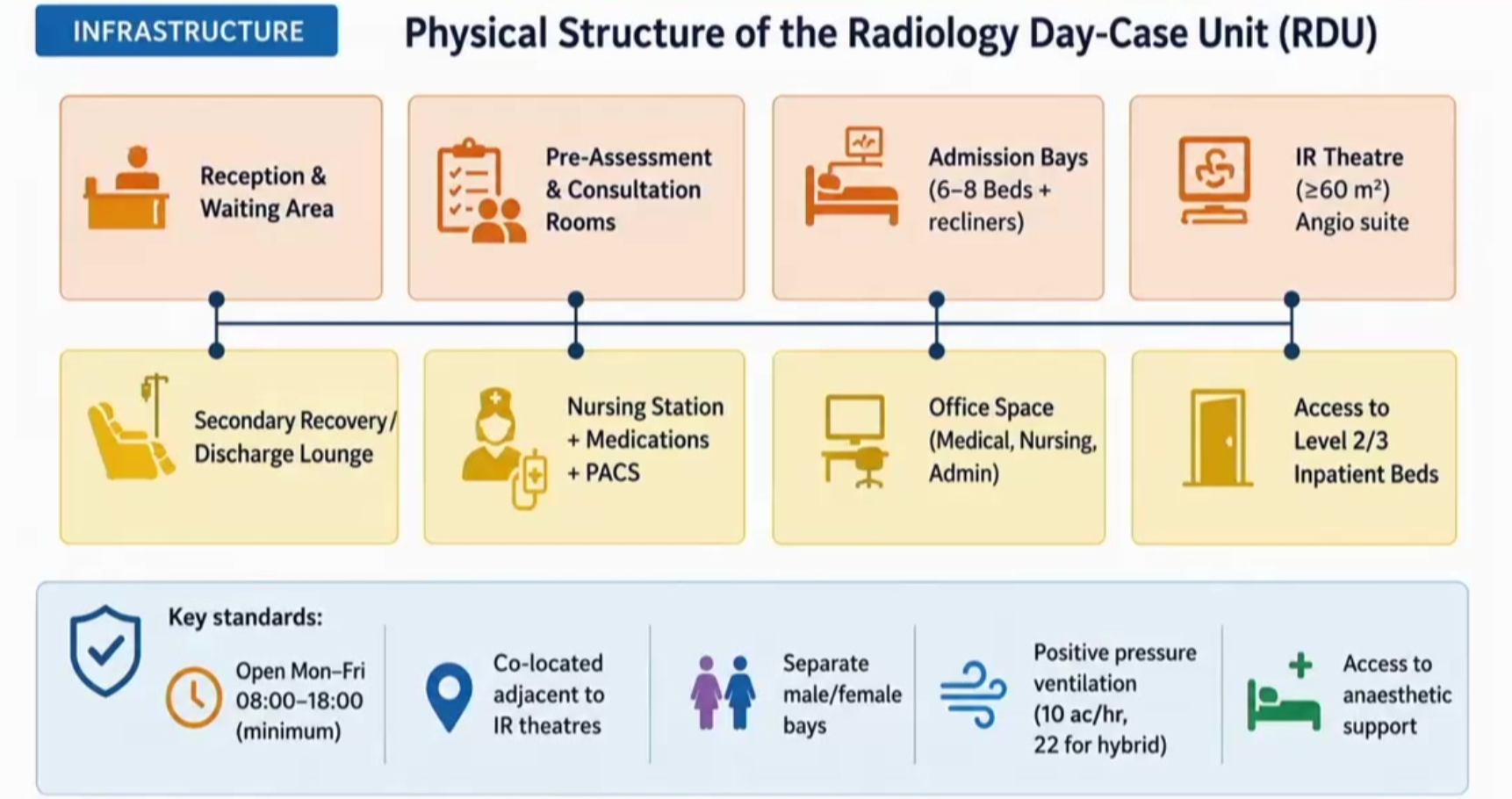

这份介入放射学日间病房(RDU)物理结构清单,是一份高度凝练的规划蓝图。它清晰地勾勒出一个高效、安全且以患者为中心的现代化日间介入平台。以下是对其各部分的深度专业解读。
核心设计理念:独立与协同
RDU的成功运作,核心在于“独立成区”与“无缝协同”的平衡。它需要作为一个功能完备的独立单元,同时与介入手术室(IR Theatre)和转诊住院病房保持最紧密的物理和功能连接。
独立的RDU被视作介入放射学(IR)服务的参考标准,其价值在于能最大化日间手术比例,优化患者流转,并确保最佳的医疗实践【R. Lakshminarayan 2022】。
功能分区深度解析
接待与等候区 (Reception & Waiting Area)
这是患者的“第一印象”区,其设计直接影响运营效率和患者体验。
· 功能定位:不仅是物理入口,更是患者登记、身份核对、信息录入的起点。一个独立的接待区能有效将日间患者与住院/急诊患者流线分离,减少交叉干扰【CIRSE 介入科质控标准】。
· 空间规划:需预留足够的座位,并考虑陪同人员的空间。根据相关设计指南,其面积可参考日均人流量2-3倍进行估算,以保证高峰时段的舒适度。
预评估与咨询室 (Pre-Assessment & Consultation Rooms)
这是医疗安全的第一道防线,也是RDU区别于传统“手术室+恢复室”模式的关键。
· 核心功能:在此完成术前评估、知情同意签署、麻醉会诊、以及患者教育。研究强调,拥有专门的IR诊所和预入院服务是科室规划的参考标准。
· 专业价值:将评估与咨询前移,能有效识别高风险患者,优化其合并症,从而显著降低日间手术的临时取消率,并提升手术安全性。
入院准备区 (Admission Bays: 6-8 Beds + Chairs)
这是患者从“正常人”过渡到“患者”的缓冲区。
· 配置策略:“床位+躺椅”的组合是最大化空间利用和运营灵活性的经典设计。床位适用于需要更多监护或行动不便的患者,而躺椅则适用于进行局部麻醉、状态稳定的患者,能提升周转效率。
· 隐私与尊严:独立的男/女病区是必须遵守的底线。这不仅是患者尊严的要求,也是感染控制和隐私保护的基本规范。设计上需通过隔帘、隔断或独立房间确保隐私。
· 监护要求:每个准备单元都应配备氧气、负压吸引接口,并具备连续生理监测能力(如心电、血氧、血压),以便在术前进行基线评估和必要的监护。
介入手术室 (IR Theatre: 260 m²) 与血管造影室 (Angio Suite)
这是RDU的“心脏”,其规模和配置决定了单元所能承载的手术复杂程度。
· 面积解读:260 m²的IR手术室远超常规血管造影室(通常建议≥60 m²),这暗示其设计目标是支持复合手术或高复杂度介入操作。如此充裕的空间允许放置多台大型设备(如DSA、CT、超声),并容纳麻醉团队、多个手术团队同时工作,为开展混合手术(Hybrid Procedure)提供了物理基础。
· 血管造影室:作为核心工作空间,需配备平板探测器DSA系统、三维旋转造影、CBCT、图像融合等先进功能。剂量管理系统(实时剂量显示、报警、记录)是确保辐射安全的标准配置。
二级恢复/出院休息室 (Secondary Recovery/Discharge Lounge)
这是患者从“手术状态”回归“正常状态”的过渡空间,也是床位周转的关键。
· 分级恢复理念:该区域对应二级恢复(Stage 2 Recovery)。患者在此从手术床转移至躺椅,从麻醉中进一步恢复,并开始饮水、进食。对于仅接受局部麻醉的患者,可直接进入此区,跳过一级恢复,从而加速流程。
· 空间比例:设计指南建议,每个手术室应配置至少2个(理想为3个)二级恢复单元,以保证在手术周转期间,恢复区不会成为瓶颈【】。
· 出院准备:患者在更衣、移除静脉通路后,可在此区域等待家属接回。一个独立的出院休息室能有效避免与即将入院的新患者混流,保证流程的单向性和秩序。
\护士站、药物室与PACS (Nursing Station + Medications + PACS)
这是RDU的“神经中枢”,负责信息流、物流和患者安全的实时监控。
· 护士站:应位于能同时观察入院准备区、恢复区和手术室入口的中心位置。站内需集中放置复苏车,确保紧急情况下的即时响应。
· 药物准备区:需为麻醉药品、急救药品和常规药品提供符合法规的独立存储和准备空间,并建立严格的管制药品管理制度。
· PACS工作站:诊断级别的PACS工作站是IR医生进行术前规划、术中参考和术后评估的必要工具。它必须与RIS(放射信息系统)和EHR(电子病历)完全集成,并能访问外部影像资料,以实现完整的临床决策支持。
办公空间与床位接入 (Office Space & Access to Level 2/3 Beds)
这体现了RDU作为临床科室的完整性,及其作为医院整体的一部分的安全性。
· 办公空间:为医疗、护理和行政人员提供独立的办公区域,是保障科室管理、教学、科研和文书工作正常进行的基础。
· 重症床位接入:这是患者安全的终极保障。RDU必须与二级(专科病房)或三级(重症监护)住院床位有明确的、快速的转运路径和协议。一旦日间手术出现严重并发症,患者能被迅速、安全地转入更高层级的监护单元。
关键标准与运营参数
运营时间
这一时间窗口的设定,是为了在白天完整的医疗资源支持下(包括麻醉、影像、护理、支持服务),高效完成日间手术,并确保患者在下班前有充足的时间安全离院。它要求从入院到出院的全流程必须高度标准化和高效。
与IR手术室毗邻 (Co-located adjacent to IR theatres)
这是不可妥协的物理要求。它确保了患者在需要紧急中转手术、或手术中需要额外影像支持时,能以最短的路径、最少的时间完成转运。这种“同一屋檐下”的布局是RDU高效和安全运转的物理基础。
正压通风与换气次数 (Positive pressure ventilation, 10 ac/hr, 22 for hybrid) |
